پیشرفت عملیات اجرایی خط ۱۳۲ کیلوولت خواجوی کرمانی
کرمان – مهرکریمان نیوز/ مجری طرحهای خطوط انتقال و فوقتوزیع، از پیشرفت عملیات اجرایی پروژه احداث خط ۱۳۲ کیلوولت دومداره ارتباطی پست خواجوی کرمانی کرمان خبر داد و گفت: این پروژه با هدف تقویت شبکه انتقال، افزایش قابلیت اطمینان و تأمین برق پایدار در محدوده شهری کرمان در حال اجراست.
علی ابارقی افزود: پروژه خرید تجهیزات کامل خط ۱۳۲ کیلوولت دومداره ارتباطی پست خواجوی کرمانی شامل سیم هادی، سیم محافظ فیبر نوری، مقره، یراقآلات و میلگرد با پیشرفت ۱۰۰ درصدی انجام شده و خرید برج نیز تاکنون ۲۰ درصد پیشرفت داشته است.

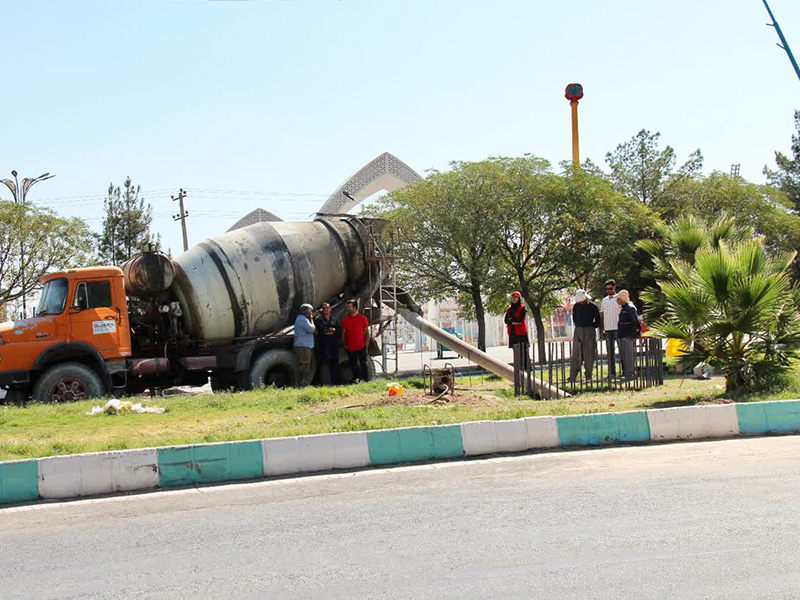

ابارقی ادامه داد: در بخش عملیات اجرایی، نقشهبرداری پروژه بهطور کامل انجام شده، حفاری مسیر به ۶۰ درصد و عملیات آرماتوربندی و بتنریزی به ۵۰ درصد پیشرفت رسیده است.
مجری طرحهای خطوط انتقال و فوقتوزیع شرکت برق منطقهای کرمان با اشاره به مشخصات این پروژه اظهار داشت: خط ۱۳۲ کیلوولت خواجوی کرمانی به طول ۸.۵ کیلومتر و با استفاده از ۴۴ برج تلسکوپی احداث میشود.
وی با بیان اینکه اجرای این پروژه در محدوده شهری کرمان انجام میشود، خاطرنشان کرد: ترافیک شهری، رفع معارض و محدودیتهای موجود در مسیر از جمله چالشهای اجرای این پروژه بود که اقدامات لازم برای رفع موانع و پیشبرد عملیات اجرایی انجام شد.
ابارقی در پایان تأکید کرد: اجرای این خط نقش مؤثری در تقویت شبکه انتقال برق، افزایش پایداری و قابلیت اطمینان شبکه و پاسخگویی به نیازهای مصرف برق شهر کرمان خواهد داشت.
